به گزارش اکونا پرس،

به نقل از پایگاه خبری برق حرارتی، حسین مهدیزاده، معاونت نگهداری و تعمیرات نیروگاه ری با اعلام این خبر افزود: این واحد که طبق برنامه زمان‌بندی و با هماهنگی مرکز کنترل شبکه برق ایران به منظور حفظ آمادگی و تولید پایدار انرژی از ابتدای دی‌ماه از مدار خارج شده بود که پس از انجام تعمیرات اساسی و بازدیدهای دوره‌ای، دوباره به مدار تولید بازگشت و با شبکه سراسری برق کشور پارالل شد.

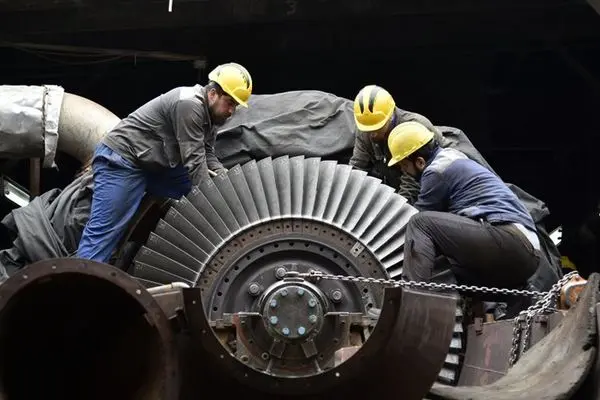

مهدیزاده عنوان کرد: در طول تعمیرات اساسی و بازدید واحد شماره پنج هیتاچی که ۷۵ روز به طول انجامید، اقداماتی از قبیل تعویض کامل روتور توربوکمپرسور، سرویس و انجام تست‌های کامل ژنراتور، تعویض پره‌های متحرک و ثابت توربین، بازدید و تعویض یاتاقان‌های ژورنال و تراست، انجام تست‌های غیر مخرب، دمونتاژ و تعویض قطعات محفظه احتراق، هم محور کردن سرتاسری واحد صورت پذیرفت.
